活動・イベント

2023年4月27日

公開の開始日:5月1日に合わせ、現地の準備状況を確認のため渡航

御霊石の文字汚れの清掃を実施した(下図)。
降雪期間中の屋内保管された木箱は、昨年どおりに復元されされ、
かつ水琴窟の音も試聴したが水琴窟と木箱の配線にも問題なし。

        清掃前

        清掃後

2023年3月31日

   会報誌Vol.6発行

2022年10月27日

今季の公開期間を先日の20日で終了、年間では最後の渡航となる。

以下は事務局と現地との確認事項。
1)木箱の塗装は社務所側が実施する。
2)白色の刻字の汚れは 神社側も気にしている。
3)水琴窟の音は、一昨年の改良工事以来から変わらず順調である。

2022年9月9日

小箱を傍らに併設した水琴窟の旭川版、その実質的な運用に関しては初年度です。小箱は木製の板材
なので耐久性が気がかり、そのほか諸々の経過観察のために渡航

所見:風雨のほか紫外線の影響も重なってか、板材表面の塗装は明らかに退色が見られ、目視でも
ダメージが進行途中とわかる。冬期間中に早めの手当を考えたい。
その二:”御霊石”について。これは参拝者が水懸けする石だが、白い刻字に汚れが付き目障りになってきた。
白い塗膜がまだ剥げ落ちないうちに、鮮明な白色に戻る汚れ落としを考えてみたい。

2022年6月30日

第5回定時総会の案内状を送付 各号議案の表決は郵送方式とする。

同封資料: 議案1.活動報告 同2.決算報告 同3.事業計画(案)同4.予算計画(案)同5,その他
表決用紙は郵便ハガキを同封、~回答の締切は8月10日消印

2022年6月6日

"慰霊大祭"と水琴窟を取材 その二

               慰霊大祭

          説明

             母子

              家族

          小箱

2022年4月18日

管理マニュアルに記載した、水琴窟の公開期間(5/1~10/20)を目前に、現地状況を 確認のため渡航

2022年3月14日

小箱の前板(扉)交換のため渡航。その他、冬眠中の部材を春先に戻す作業は、残雪が まだ
深いため社務所に負託し帰京

          木製小箱

          ↓ ソーラーパネル ※蓄電池の充電用

                    ↑ 前板(扉)
                      追加部品: スピーカーグリルカバー

   小箱の収納品は、拡声器(黒)& 蓄電池(赤)

2021年12月25日

会報誌Vol.5発行

2021年11月6日

改良工事後で最初の冬支度、春先まで地上部分を取り外し、一時保管する作業方法の勘所を、
現地で指導するために渡航

      木箱 ↓ 屋根部分にソ-ラーパネルを搭載

      ↑小箱(茶)  ベンチの傍に設置

          その奥の御霊石に水掛けすると小箱の中から
          水琴窟の音が聞こえてくる

2021年10月20日

増補版 北海道護国神社寄進「水琴窟」年間管理マニュアルを発行 ➡社務所へ

2021年10月5日

2021年度改良工事を実施

     ↓ 鉄筋コンクリート管(工事のために、上に乗せる”石造物”が除かれた状況)

                      ↑ 金属製ポール
                        最上部に”木箱”を取り付ける
                         "木箱"には「拡声器」を収納

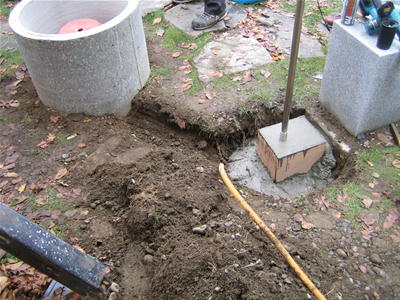

                   ↑ 地中へ埋設される 音響コード

<伝声管とは>
微弱な水琴窟の音を耳元で聴く 道具に、”竹筒”がよく利用され てきた。

  下 図は改良型伝声管です。
”石造物”中心の穴に、貫通させ て取り付け利用します。
この伝声管の中へ「ピンマイク」 を仕込み、微弱音を拾います。

               伝声管先端部

            石造物裏側

※ 音響コードは、この「ピンマイク」と木箱の中の「拡声器」を
  直結している 部材です(=有線方式)。

2021年9月21日

追加工事の前準備で渡航、工事内容のスリ合わせ

2021年7月26日

佐々木石材様との面談で渡航。前年度工事を踏まえた追加工事の件

2021年6月20日

第4回定時総会の案内状を送付 各号議案の表決は郵送方式とする。

同封資料: 議案1.活動報告 同2.決算報告 同3.事業計画(案)同4.予算計画(案) 同5,その他
表決用紙は郵便ハガキを同封、~回答の締切は7月31日消印

2021年6月16日

「6/14 付けのメールでお問合せ頂きました件、宮司より許可を得ましたので、進めて
頂ければ」、とのご回答を頂く。

2021年6月14日

旭川版水琴窟の「微弱音」に対する提案

水琴窟の微弱音は宿命である。戦没者への慰霊が眼目であった当初の設計意図は達成された
とはいえ、参拝者への配慮も他方また大事な案件(難聴者が参拝行為を音で確認が可)である。
水琴窟の音の本質を損なわない程度の、電気仕掛けによる音の増幅装置の付設。

2020年11月9日

11/6 に録音した音ファイルをMP3に編集して、社務所鎌田様宛てメール添付で送付

2020年11月6日

10/28の降雨で中断していた音の再録のため渡航

2020年10月28日

10/13の経過観察では、音量の弱体化が感じられ、その対応策で渡航

2020年10月13日

紅葉期の周辺景観の取材と、4か月経過後の”水琴窟の音”の聴聞のために渡航

2020年8月17日

護国神社様「献灯みたま祭り(最終日)」と、”水琴窟音"の取材で渡航

2020年7月31日

会報誌Vol.4発行

2020年7月14日

石製ベンチ等の設置工事で渡航。無事に完工

              石製ベンチ (2020/8/17撮影)

2020年6月26日

他県への移動自粛(コロナ過)が解除後、直ぐ旭川に飛び、㈲佐々木石材工業へ

目的: 石製ベンチ・柄杓(ヒシャク)懸け・手桶の各見積り依頼の件。その基金は会友の細野進氏。

2020年6月20日

第3回定時総会・各号議案の表決は、ハガキによる郵送方式とした投票の締め切り日

資料送付は従来どおり、1か月前に送付。 議案1.活動報告 同2.決算報告 同3.事業計画
同4.予算計画 同5,その他

2020年4月30日

会報誌Vol.3発行

2020年3月31日

会報誌Vol.1&2発行

2020年2月4日

北海道護国神社「年間管理マニュアル」 A4判8頁提出

2019年11月13日

前日夕刻に旭川入り。次の管理作業(1回/年)を実施した

(1)池の水中のキャップ(既述)は閉じて、冬季中は水琴窟への給・排水の機能を止める。
(2)浸透マス内部:配管途中の何ヶ所かにある、”掃除口”の蓋は全部開ける。水琴窟の
   カメの中の溜り水と、管路(塩ビ管)の途中の溜り水が排除される。
(3)どこか目詰まりの箇所が発見されれば、翌年に備えて対処(清掃)しておく。
(4)石造物全体を、ブルーシートで”冬囲い”を実施。

        ブルーシート

2019年10月29日

同日夕刻便で旭川着、翌日の早朝に水琴窟の現場で軽作業

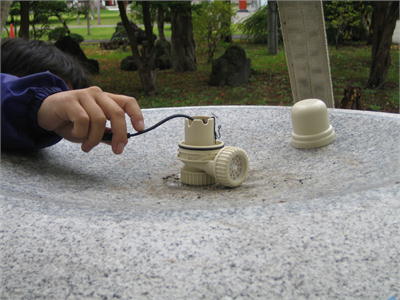

実施時間:6:00~、(1)10月末のこの時季における、カメ内部の状況確認(結氷?)。
(2)池の水中に突き出た、配管の先端部のふた(キャップ)を、クサリ付きに交換し改善。

           旭川で初氷観測

2019年9月19日

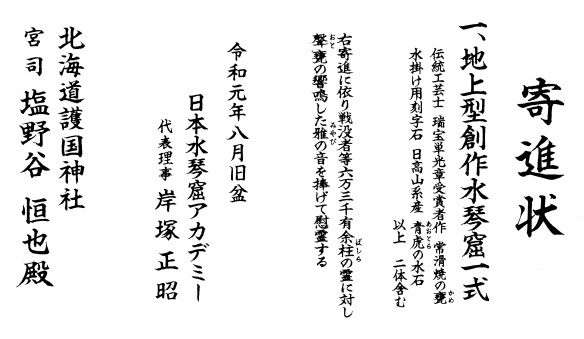

寄進状:”地上型創作水琴窟一式” の贈呈式

                   寄進状

          受納証

2019年8月23日

旭川水琴窟の納品後の運用、経過観察の期間を経て渡航

診断結果:当初の設計書では、鉄筋コンクリート管の上に石造物を直にかぶせた状態。
ここに厚さ45ミリの石を挿んで隙間をつくり、水琴窟の音を外に洩れ易くすること。

2019年7月6日

第2回定時総会・懇親会 in 成城きた山

2019年6月5日

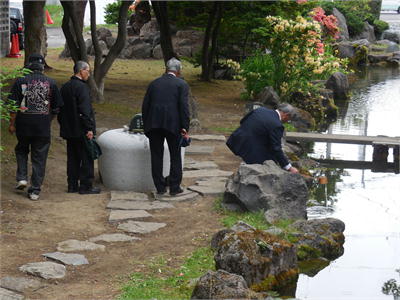

北海道護国神社"慰霊大祭"の日を写真取材

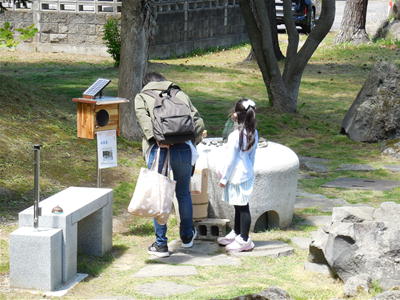

              参拝者水掛け

              木橋

             子供たち

               出店

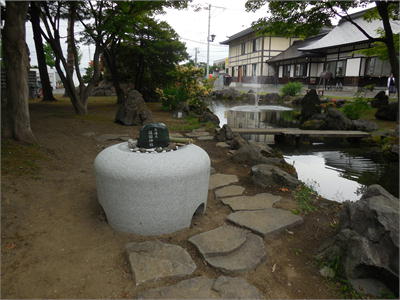

               水琴窟全体

                  太鼓橋

                 立看板

2019年5月27日

工程表に合わせて、5月27日から3日間、旭川に滞在した。
"水琴窟”の設置工事が最終段階にあり、"浸透マス”の設置工事は既に完了

第1日目:去る5/7は雨天日で丁張り検査が実施できなかった、と出張報告を受けている。
設計者としては唯一の気がかり解消のため、失礼ながら測量器械と人手を拝借し、以下の
簡単な確認作業を行わせていただく。

         浸透マス(池水の給排水を管理)
           水琴窟(半地上型)

確認作業:
1.池の水面の標高(精度±10ミリ)を、標尺を用いて測る。現実の作業は、水際の箇所
  が平らな部分の石を探し、そこに標尺を立てて読みとる。
2.次いで作業を上図写真の現場に移して、モルタルが固化した”基礎地盤”の上に、支給品
  の一つである常滑の「カメ」を置く。
3.「カメ」の側面に当てて標尺を浮いた状態で立てる。池の水面と同じ読みになるように、
  標尺を上下して止める。止めた時の標尺底面の高さが池水面の標高となる。
4.「カメ」の素焼きの側面に、池水面の標高を横線を引いて移す。
5.この横線が”基礎地盤”から15センチ以上あれば、設計上では水琴窟の音はでます。

以上の作業結果からは、問題ありませんでした。上図の添付写真は、工程がさらに1段階

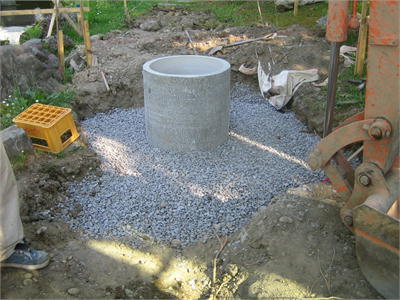

進んだ状景でして、鉄筋コンクリート管の中に設置された「カメ」は隠れて見えません。

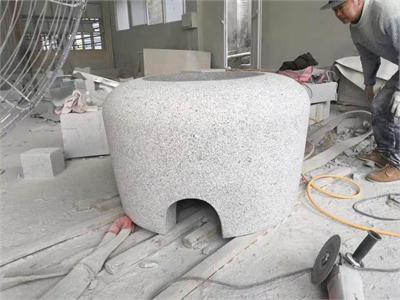

第2日目: 旭川の伊達ではない職人わざ

下は呼び径 600の鉄筋コンクリート 管の上に、石造物を載せる作業です。
呼び径600の外径は、JIS規格表をみると724ミリです。
ところで、支給品の一つである石造物の内径は 、750ミリで設計され発注
されています。

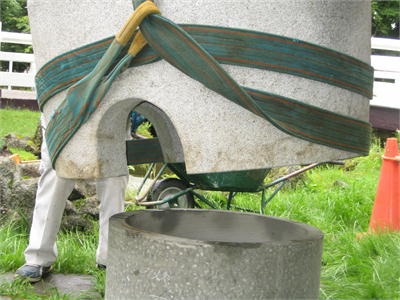

両者の隙間は26ミリですが、、、 結果は石造物を見事に載せました。

             職人わざ

              戦跡地の石

下図: 支給品の一つ、"御霊石"を囲む黒っぽい小石は、
    神社様から提 供を受けた戦跡地 で拾われた石です。

第3日目: 地上型水琴窟が完成

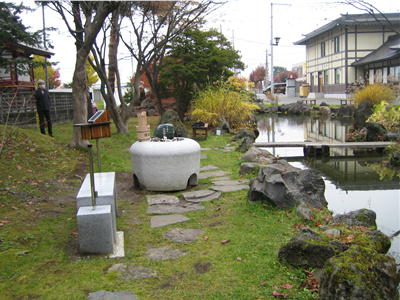

                水琴窟全体

2019年5月7日

着工日。雨天で丁張等の検査は中止。社務所へご挨拶のみで帰京

2019年4月23日

愛知県岡崎から現地へ直送が済んだ、石造物(支給品)の検品のため旭川へ

2019年4月1日

常滑焼の伝統工芸士、前川賢吾が水琴窟の用途に開発した瓶(オトガメ)を
支給品として発注

      前川賢吾-オトガメ
2019.4.8 搬送 常滑<前川製陶所> ➡ 旭川

2019年3月29日

工程表が届く。役割分担:① 測量・丁張・現場管理を山田植木、➁ 施工・資材を岩戸造園。
本会からの支給品3点:石造物・瓶(カメ)・水かけ石。

2019年3月18日

杉田石材店より、写真での”検品”依頼あり。

              石造物

  2019.4.11 搬送   岡崎<杉田石材>  ➡ 仙台  ➡ 旭川

2019年2月28日

参拝者が水掛けする戦没者の「御霊石(ミタマイシ)」に刻字。「北海道(小さく)・
護国神社(大きく)」と2行7文字だが、面倒な半端仕事を快諾してくれる石材店を
捜しあてた。

春彼岸の繁忙期が過ぎた頃に再訪し依願

           刻字

      支給品「御霊石」

 2019.4.7 搬送 伊勢原<錦織石材店> ➡ 旭川

2019年1月17日

愛知県岡崎市の老舗石屋「杉田石材店(1828~)」を訪ねる。
地上型水琴窟の甕(常滑の素焼きカメ)を覆い隠す、石造物(下図)の加工を発注

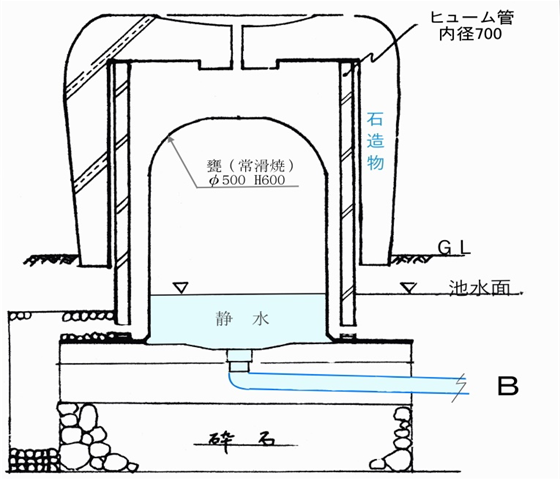

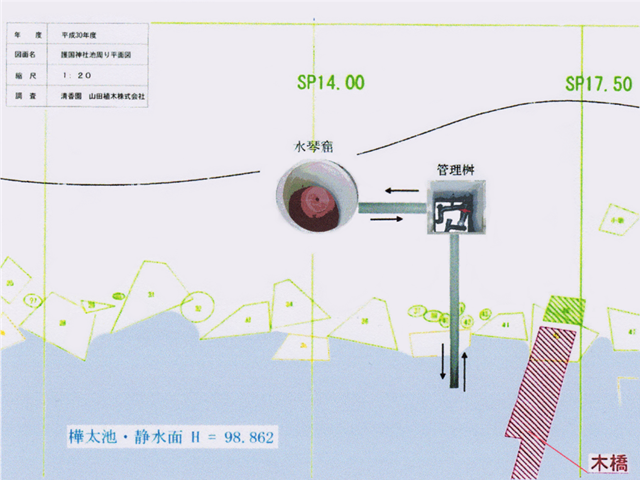

      地上型水琴窟断面

※ 池水面の標高:   98.862m
※ 静水面の標高:   98.862m

※ 静水について:塩ビ管などを利用して、樺太池の水を甕の中まで導水する。

                  H=98.862

2018年12月19日

寄進先訪問(2)宮司 塩野谷恒也様のご応対を受け、ここで正式に工事に入る下準備 が
整う。だが 社務所を出ると吹雪に見舞われ、北海道の本来の厳しさを実感させられる。
着工できる春先まで十分にある時間を活用し、古式水琴窟を超えた第二世代の水琴窟を
完成してみたい。

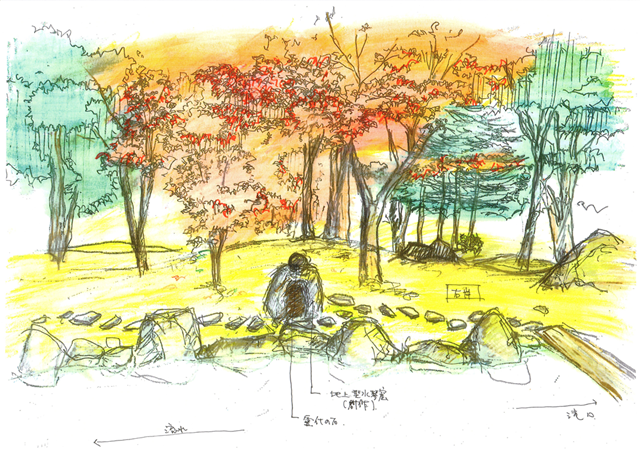

                    内田イメージ図

2018年11月20日

平面図1枚、縦横断図(6断面)1枚、計2枚の測量図が手元に届く。

※各横断図は3.5m間隔なので、17.5m( 3.5×5)の間 に流れる水面の高低差 (98.870-98.835)が
 35ミリと確認できた。樺太池とは称するが、数字に置き換えると ”流れ”である。
※ 施工現場のすぐ傍に、一等水準点7520・標高111.1703。

2018年11月8日

別記山田植木(施工管理を担当)へ、施工現場の測量を委託

2018年10月29日

寄進先訪問(1-2)資料は事前に郵送済み。アポ済みの当日は、具体的な設置場所 (樺太池の右岸)、
水琴窟の全体イメージについて、スケッチ等をもって提案説明し、 設置することには異議なく了承が
得られた。

2018年9月1日

寄進先訪問(1-1)アポ無し訪問。権禰宜 鎌田友樹様が応対。寄進の主旨説明を行い、
宮司様への取次ぎをお願いし辞去する。後日に連絡あり、宮司様が前向きに検討する
のでと、水琴窟に関わる資料のご請求をいただく。

       ≪・・・ 北海道護国神社、樺太池の”ながれ” ・・・≫
      この流れの水源は、地下200米からの真水を汲み上げたもの

              ながれ-冬景色

              滝落ち

                 内田-流れ

          2018_10_17提供 清香園山田植木㈱ 内田則彦

2018年7月3日

先日の総会で決議された、本会設立の記念事業(寄進)を実施するにあたり、設立の際の
主要発起人、細野進氏が在住する北海道旭川へ

・目的:水琴窟の寄進先の選考
・その要件として:
 ⑴寄進後に一般市民の利用が可能か、
 ⑵設置場所に清浄な水が得られるか。

いくつかの候補地のご案内をうける中で、最も現実味を帯びてきたのが、
”北海道護国神社” でした。

次の緑字をクリックしてください。
http://www.hokkaido-gokoku.org

国に命を捧げた6万3千有余の英霊に対し、我々アカデミーの会は水琴窟の聲(おと)
を以って、末永く慰霊をいたしたい。

2018年6月30日

第1回定時総会・懇親会 in 成城きた山

2018年3月10日

試行期間を経て、H.Pの内容を印刷して会員等に報告

2017年12月7日

ホームページ:H.Pの草稿をウエブ上に初公開

2017年9月8日

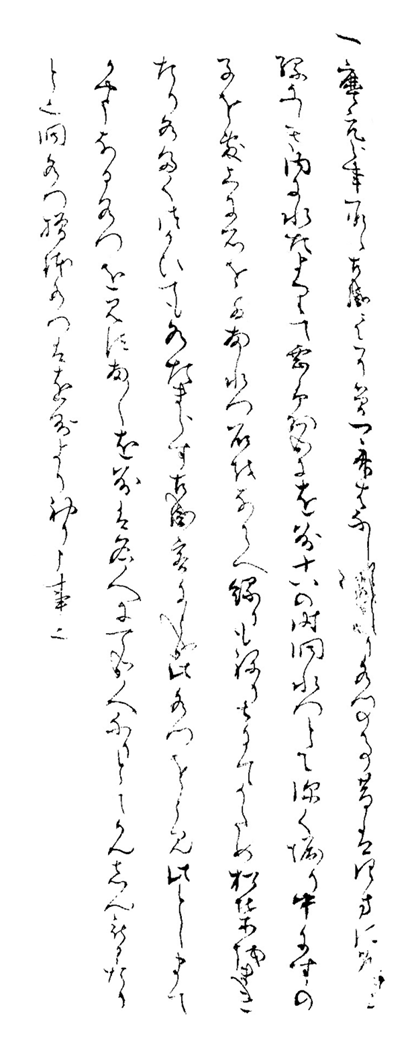

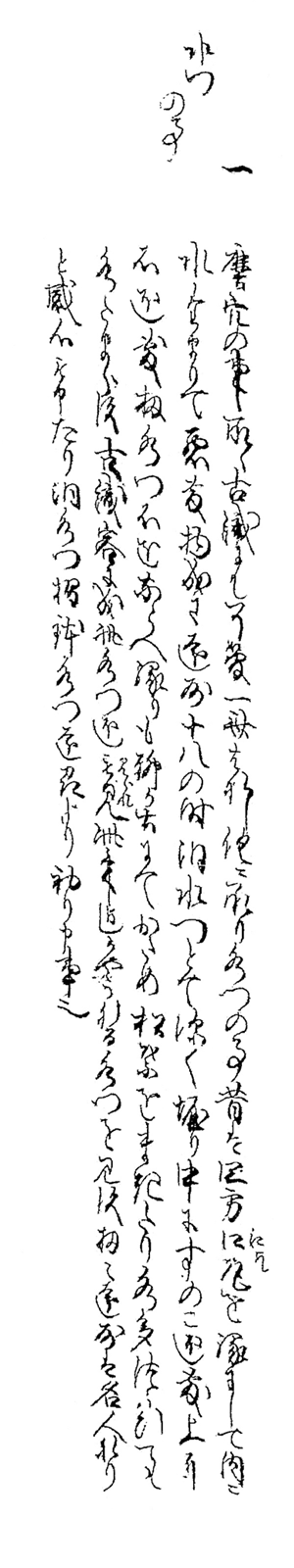

酒田市図書館所蔵 「桜山一有筆記」の閲覧

・2分冊だが年代・記名が共に見当たらず、旧所蔵者(本間家?)も確認でき ず不明

       酒田市図書館蔵「桜山一有筆記」遺墨

2017年8月25日

世田谷区立郷土資料館 「桜山一有筆記(宝永四年刊)」の閲覧

・石井至穀が文政6年に書き写した写本であることが判明。
・慶応大学箒庵文庫の写本(多くの研究者が文献として引用)より、さらに二 十年余り
 古くさかぼる。

    世田谷区立郷土資料館蔵 石井家本「桜山一有筆記」の遺墨

補註)慶応義塾大学図書館箒庵文庫蔵「桜山一有筆記」の遺墨(嘉永2年、桜戸以門による書写)

酒田市滞在の折り、梅津良雄氏の厚遇を得て再複写

2017年8月2日

本会の旅立ちにあたり、役員2名が古式水琴窟の遺跡を求めて、会員が在住の山陽 ”福山” を探訪。
その位置は瀬戸内海沿岸のほぼ中央、広島県の東南部にあたり、100万本のバラが咲き誇る”ばらの町”
としても知られる。

1)潮待ちの海道”鞆の浦”を一望する福禅寺に参内、奉加帳に「日本水琴窟アカデミー」と
  記名。客殿の”対潮楼”からは、三方向(正面・左右)に窓がないために、対岸の瀬戸内
  の島々が一望のもと、眼前に迫るその眺めは絶景。

この絶景については後で知ることになるが、"谷村新司さんが歌う”いい日旅立ち(山口百恵さんのカバー)”
のCDジャケットに使われた"という。

引用:福禅寺対潮楼-鞆物語、
次の緑字をクリックしてください。
http://tomonoura.life/spot/12654/

2)”古民家めぐり” その事由や意図は、本会ホームページの冒頭にて既述した。
  "鞆の豪商中村家(現在の太田家住宅)”を訪ね、露地(庭)に古式ゆかしい水琴窟を
  確認する。

 中村家文書(1646~1866)39冊、
 内訳:日記32冊・記録7冊が既刊
 多くの茶人や文人の手紙も収録

          中村家水琴窟

上に写る竹筒は音を聴くため の”伝声管”で、この水門(石)は
傍らの説明書きにも あるとおり、水琴窟である。

高塀に沿ったこの露地には、他に4カ所の水門石(≒洞水門)を確認できた。
水琴窟かどうかは不問とする。かつては音が聞けていたが、現状では音がしないのか。

以下は参考までに。

          水門石A

                水門石B

2017年5月11日

発起人による設立総会を開催 設立趣旨・役員・事業計画・予算計画を承認

2017年3月25日

任意文化団体「日本水琴窟アカデミー」発足

2016年9月14日

北海道旭川の会友・細野進氏を取材訪問 2016年9月14日~15日

・ご自身の手で穴を掘り完成させた”寒冷地水琴窟”を現地取材。
 目的:その設計仕様書を本会が成案化。
・初音会は2002年10月

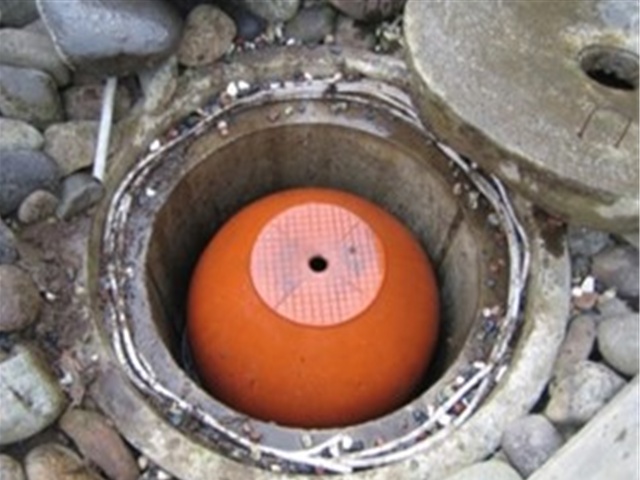

・家屋を解体した跡地に残された”地下部”を、人孔(マンホール)として活かした水琴窟師
 細野の会心の設計作品。
・凍結防止のためのカメ内部の水抜き、溜まる汚泥土の排出対策と水位調節のために、
 排水パイプがカメ底から”地下部”の壁まで配管され、長期間にわたる維持管理は人が
 地下に下りて遠隔操作が可能なシステム。

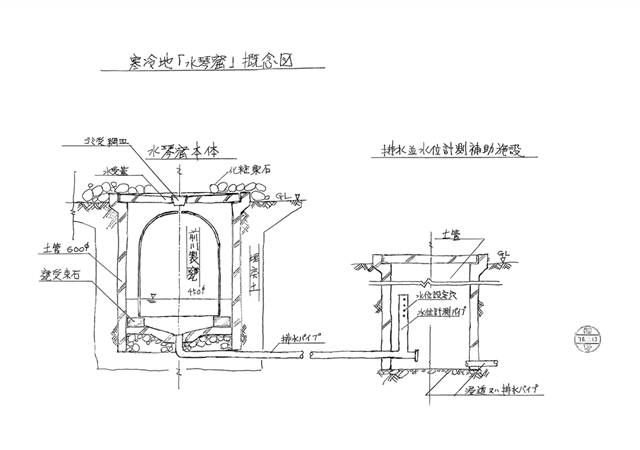

        細野邸の寒冷地「水琴窟」概念図

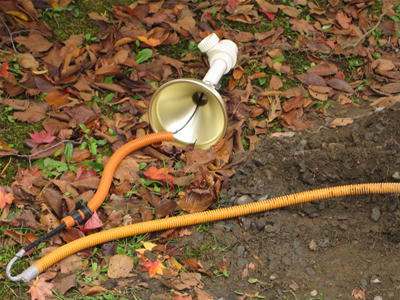

写真1:立ち上がった塩ビ管がカメ内の水位調節用
(高さの異なる3本のピンを穴に抜き差し)であり、最下部の継手部分
(市販のつまみ型掃除口を活用)が排水・排土用である。

写真2:素焼きのカメの弱点は、外圧力に弱いこと、樹根が水分を求めて
絡みつくこと等である。これらの対策用に,内径600のヒューム管を活用
してカメを保護。

写真3:ここの水門の穴径はなるべく大きくして、中から
聞こえる水琴窟の音を聞きやすくする。カメの水門(写真2)
はその逆でして、穴はできるだけ小さくして、カメ内の
密閉度を高める必要がある。ヒューム管上部の蓋(フタ)
を兼ねる。

・細野氏の紹介:
 2017年5月11日 日本水琴窟アカデミー設立総会で内部役員(参与)に推挙され決定.
 この木彫もご自身が夏シーズン、100箇゚日を掛けて制作です!!
 菩提寺の門徒総代を務める。本堂改築のため伐採された巨樹の蘇生を心願し、
 一本造りの 渾身のご労作です。

      生前法号 釋夢春

2015年12月1日

会友 小澤達氏:鳥取県尾崎邸水琴窟の現地調査
 実施日 2015年11月30日 ~12月1日

             地元の文化財関係者

2015年11月30日

      小澤達氏:鳥取県尾崎邸水琴窟の現地調査

2015年11月29日

2015年11月29日・浜松市の会友・小澤達(ススム)氏を取材訪問
飯尾邸長屋門を水琴窟の館に改築

写真2枚は、浜松市内飯尾家の旧長屋門である。床下には数十個の大小様々なカメを埋設し、
それぞれが給水バルブの水量調節を経て音を発し、稀有な水琴窟群の集合体を形成している。

                撮影:2015_11_29

自らが標榜する「水笙窟之館」が商業建築(有料施設)の作品へ昇華する、
その試金石となることを願う。

             撮影:2014_6_10
